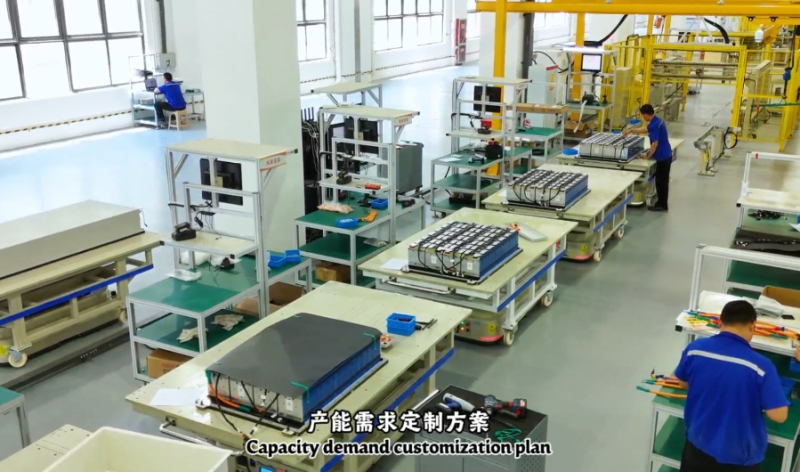

家庭储能模组pack生产线日产能没有**标准,但日产200-500套(模组) 是当前多数户储企业的黄金区间,对应年产能约6-15万套。
我接触过30多家储能企业的产线规划负责人,也走访过海辰储能、国轩高科等松科先导合作伙伴的生产现场,结论很明确:家庭储能模组pack生产线的日产能没有**标准,但日产200-500套(模组) 是当前多数户储企业的黄金区间,对应年产能约6-15万套。低于100套/天,单位制造成本难以摊薄;高于800套/天,则需匹配足够大的订单池,否则设备稼动率会跌破60%。关键不是“越大越好”,而是与你的订单结构、产品型号数量、自动化投入预算三者匹配。
H2 一、日产能定多少,先看你的订单是“单一大户”还是“多品种小批量”
核心答案:单一型号大批量订单,日产能可上探500-800套;多品种切换频繁,建议控制在200-300套并优先柔性兼容设计。
我上周走访东莞一家户储集成商,他们主攻欧洲市场,同时供货3种不同规格的储能模组pack生产线,每天换型2-3次。***初选了某品牌高速线,理论产能600套/天,实际因换型耗时,日均只跑到280套。后来改用松科先导的柔性电池PACK生产线,通过模块化工装快换和程序一键切换,换型时间从45分钟压缩到12分钟,实际日产能反而稳定在350套以上。
这里有一个行业惯例公式值得参考:
有效日产能 = 理论节拍产能 × 稼动率 × 一次合格率
户储行业稼动率通常取75%-85%,一次合格率取98%-99.5%
若理论产能500套/天,按80%稼动率和99%合格率算,有效产能约396套/天

所以规划时不要被设备铭牌上的“***高节拍”迷惑。方壳电池pack生产线和圆柱电池pack生产线的节拍差异也很大:方壳模组因结构件多、焊接点位多,单模组节拍通常在40-60秒;圆柱模组若采用电池点焊机多针同步焊接,节拍可压到25-35秒。松科先导在587AH方壳储能模组pack生产线上做了大单体专用技术攻关,单线日产能可达500套以上,同时兼容不同串并联方案,这在行业内属于领先水平。
选择标准很直接:
订单型号≤3种且单型号月需求>5000套 → 可上高速专线,日产能500-800套
订单型号4-8种且月需求分散 → 选柔性线,日产能200-400套
订单型号>8种或项目制为主 → 日产能150-250套,重点看换型效率
H2 二、产能匹配的设备配置:从分选到EOL,哪些环节决定实际日产出?
核心答案:瓶颈通常在分选、焊接和EOL测试三个环节,日产能规划必须按瓶颈工序倒推,而非按平均节拍估算。
一条完整的储能模组pack生产线通常包含:电芯分选→模组堆叠→锂电池激光焊接机焊接→电池老化柜老化→电池分容柜分容→电池组EOL测试柜终检。我见过太多企业按“平均节拍”算产能,结果电池分选机成了堵点。
以日产300套模组为例,各环节需要匹配的能力如下:
电池分选机:若每模组用16颗电芯,日需分选4800颗。单台分选机按1.2秒/颗算,日工作20小时可分选60000颗,看似够用——但若来料批次一致性差,需要多次复测,实际有效分选能力可能打6折。
锂电池激光焊接机:方壳模组通常有8-16个焊接点,单点焊接时间0.3-0.5秒。若采用松科先导的多振镜同步焊接方案,单模组焊接可控制在35秒内,日产能轻松突破500套。
电池老化柜和电池分容柜:这是***容易被低估的环节。老化通常需要24-72小时,分容需要4-8小时。若日产能300套,老化柜至少需要容纳300×2天=600套的在制品容量。很多企业初期只配200套容量的老化柜,结果产线前端跑得飞快,后端全堵在老化环节。
电池组EOL测试柜:终检节拍通常与产线节拍一致,但若测试项目多(绝缘、耐压、通讯、充放电),单套测试时间可能达到3-5分钟。日产能300套需要至少3-4个测试工位并行。
松科先导在方案设计阶段会做完整的产能仿真,根据客户订单结构和电芯类型,倒推每个工序的设备数量和缓存容量。我们服务过的飞毛腿、德赛等客户,产线实际日产出与规划值的偏差控制在5%以内,靠的就是这种“瓶颈倒推法”。

H2 三、自动化程度与投资回报:日产能多少才值得上全自动线?
核心答案:日产能低于150套,半自动或手工线更划算;日产能200套以上,全自动线投资回收期可控制在2-3年。
我接触过一家做户储的初创企业,初期订单每月只有2000套模组,约合日产能80套。他们一开始想上全自动电池pack生产线,预算800万。我建议他们先用半自动方案:电池分选机+手工堆叠+电池点焊机+电池老化柜,投资控制在200万以内。等月订单突破6000套(日产能240套)再上全自动线。
全自动线与半自动线的经济性分水岭大致如下:
日产能<150套:人工成本占比虽高,但设备折旧更低,综合成本更优
日产能150-250套:半自动线+关键工位自动化(如自动焊接、自动测试)
日产能>250套:全自动线优势明显,人工可减少60%-70%,一次合格率提升2-3个百分点
以松科先导交付的某户储客户为例:日产能300套的全自动储能模组pack生产线,含锂电池激光焊接机、电池分选机、电池老化柜、电池分容柜、电池组EOL测试柜等全套设备,总投资约600-800万。相比半自动线,人工从28人减到9人,按人均年成本10万算,年省190万;加上合格率提升带来的物料损耗降低,投资回收期约2.5年。
松科先导依托华南智能制造产业集群,自购厂房18000平方,研发团队中10年以上储能行业资深工程师25人,具备从方案设计到落地运维的全链条服务能力。我们不会劝客户“越大越好”,而是根据你的实际订单曲线,给出分阶段投入建议——先上关键设备解决瓶颈,再逐步扩展自动化覆盖。
家庭储能模组pack生产线日产能规划,记住三步:
算订单:统计未来12个月各型号月均需求,取峰值月产量÷22天÷0.8稼动率
定柔性:型号多选松科先导柔性线,型号少选高速专线
分步投:首期按实际需求70%配置,预留扩展接口,避免设备闲置
一句话总结:家庭储能模组pack生产线日产能200-500套是主流合理区间,核心是按瓶颈工序倒推、按订单结构选柔性、按投资回报分阶段投入。
