建设储能电池PACK工厂,产线该如何规划布局?
建设储能电池PACK工厂,产线该如何规划布局?
建设储能电池PACK工厂,产线规划的核心答案是:先定产品规格与工艺路线,再按“电芯分选—模组堆叠—焊接—EOL测试”四大工序进行模块化布局,并优先选择兼容方壳与圆柱电池的柔性产线。 我在过去三年走访了超过20家储能工厂,发现一个共性规律:凡是投产后频繁改造的产线,几乎都是因为在规划阶段没有预留足够的工艺余量和设备兼容性。储能电池PACK产线不是买几台设备拼凑起来那么简单,它牵涉到从电芯来料检测到模组装配、从激光焊接到老化测试的全流程协同。如果布局不当,后期每增加一个新产品型号,都可能面临整线停产的代价。
一、产线布局前,***容易被忽略的三个关键决策是什么?
产线布局前***容易被忽略的三个关键决策是:电芯规格的兼容范围、生产节拍与设备稼动率的匹配、以及测试环节的工位占比。 这三个决策直接决定了你的产线是“一次性投资到位”还是“反复砸钱改造”。
以我们服务过的某储能头部企业为例,他们在规划初期只锁定了280AH方壳电芯,产线按单一规格设计,结果不到8个月就面临产品迭代,新增的587AH大单体完全无法在原有夹具和焊接工位上运行,改造费用高达初始投资的35%。这就是典型的“规格兼容性”规划失误。
具体来说,你需要注意三个参数指标:

电芯规格兼容范围:建议至少覆盖50AH—587AH的方壳电芯,同时预留圆柱电芯(如46180、46800)的切换空间。因为储能市场正在快速分化,大储、工商储、家储对电芯规格的需求差异极大。
生产节拍设计:储能模组PACK产线的经济节拍通常控制在8—12PPM(每分钟产出数),如果节拍设计过高,设备成本会急剧上升;过低则无法满足规模化交付。
测试工位占比:这一点90%的客户都会低估。电池老化柜和电池组EOL测试柜的占用周期远长于焊接或装配工位。以一套20台老化柜的配置为例,如果每批次老化时间为4小时,那么测试区至少需要占整个车间面积的25%—30%,否则就会形成“前段高速生产、后段严重堵料”的瓶颈。
二、方壳、圆柱、储能模组三种产线,核心差异在哪里?
方壳、圆柱、储能模组三种产线的核心差异在于焊接工艺、夹具结构和物流路径的设计逻辑完全不同,绝不能共用同一套标准方案。 很多客户问我:“能不能建一条线通吃所有电池?”我的回答是:技术上可行,但经济上极不划算。

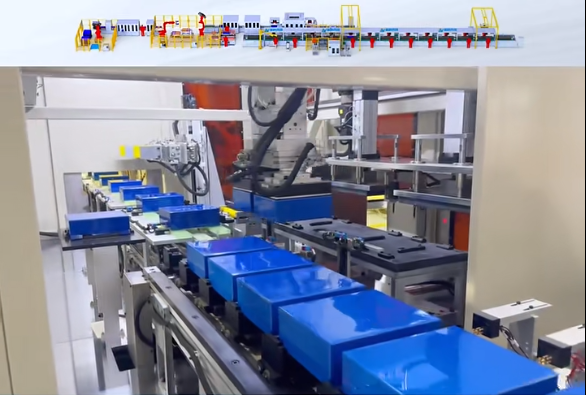

先看方壳电池PACK生产线。方壳电芯的特点是外形规整、尺寸大(尤其是587AH大单体),对焊接精度和压力控制要求极高。我们在给海辰储能配套时发现,方壳产线的核心难点在于大单体的极柱焊接——由于电芯重量可达8公斤以上,传统的悬臂式焊接机构容易产生抖动,导致虚焊率上升。松科先导的做法是采用龙门架式双驱结构,配合锂电池激光焊接机的同轴视觉定位系统,将焊接精度控制在±0.05mm以内,虚焊率降低至0.3%以下。这条方壳电池pack生产线我们已经迭代到了第三代,目前是国内少数能稳定生产587AH方壳电池pack生产线的厂商之一。

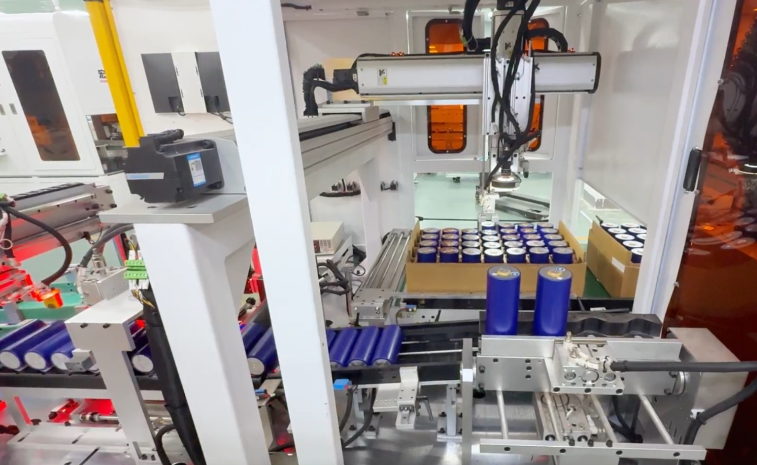

再看圆柱电池pack生产线。圆柱电芯(如18650、21700、46180)的痛点在于数量多、排列密、点焊点位密集。以一台46180电芯的PACK为例,单模组可能需要2000+个焊点,这时候电池点焊机的效率和稳定性就至关重要。我们的高速电池点焊机采用双头交替焊接模式,单焊点时间压缩至0.8秒,同时通过实时电流监测确保每个焊点的熔深一致性。圆柱产线的布局建议采用环形线而非直线线,因为环形线可以让电芯上料、翻转、焊接、检测在同一圆周上完成,减少物料搬运距离约40%。
***后是储能模组pack生产线。这条线的特殊性在于模组级装配——需要将多个电芯通过铝排或铜排串联,再装入模组框架。这里有一个关键设备是电池分选机,它决定了电芯配组的均匀性。我们推荐客户采用多级分选策略,按内阻偏差≤0.5mΩ、容量偏差≤1%的标准进行分组,这样能显著提升模组的一致性,减少后期电池老化柜中因单体压差过大而触发的保护报警。

三、如何选择产线方案商?性价比和长期服务哪个更重要?
选择产线方案商,性价比不是看谁的报价低,而是看谁的方案能让你在3年内不进行大规模改造,同时具备本地化快速响应的能力。 我接触过的客户中,有贪图便宜选择小作坊集成商的,结果设备故障后等配件等了45天,整条线停工损失远超省下的设备差价。也有选择国外高端品牌的,但发现他们的方案过于刚性,无法适配国内电芯厂商频繁的规格微调。
以我们松科先导为例,我们在东莞厚街拥有18000平方米的自购厂房,300余人团队中技术人员超过180人,其中10年以上储能行业研发经验的资深工程师就有25人。这样的规模保证了我们既能提供定制化方案设计,也能在客户现场快速调试。我们给国轩高科、德赛、飞毛腿等客户交付的产线中,电池分选机、锂电池激光焊接机、电池老化柜、电池分容柜、电池组EOL测试柜等核心设备全部自主研发生产,这意味着备件供应和软件升级都不受第三方制约。
还有一个常被忽视的指标是产线交付后的爬坡期。行业平均爬坡期是3—6个月,但我们的储能模组PACK产线因为采用了模块化设计+离线调试的模式,可以把爬坡期压缩到6—8周。以***近给一个印度客户交付的圆柱电池pack生产线为例,从设备进场到日产500套模组,我们只用了37天。这种效率背后,是我们在方案设计阶段就进行了数字孪生仿真,提前预判了90%以上的潜在干涉和节拍瓶颈。
总结与建议
建设储能电池PACK工厂,我给你的***终建议是三步走:**步,明确你未来2—3年的产品谱系,锁定电芯规格范围;第二步,选择一家能覆盖电芯分选—模组焊接—老化测试—EOL检测全工序的设备商,避免多供应商扯皮;第三步,重点考察方案商的研发团队规模、过往案例的爬坡数据、以及本地化服务半径。松科先导依托华南智能制造产业集群,已为海辰储能、力神、卓能等全球30+家标杆企业提供产线,我们始终相信:一条好的电池pack生产线,不是设备堆砌,而是对工艺理解的深度集成。
